一、研究案例提示扩产方案需要先核实产能底数
一家未具名的航天与防务企业面对需求增至原有水平的2-4倍,曾考虑以数十亿美元资本开支建设新产能。其后,企业通过现有厂区间的产量调配、重点厂区与供应商改善,以及计划和数字工具支持,实际实现产出提升25%-35%,不同厂区的交期缩短18%-32%,未进行重大额外资本投资。
原文另提到,目标厂区被识别出的潜在产能空间为41%-182%。这是诊断发现的潜力,不能当作已经实现的增产成果;“未进行重大额外资本投资”也不等于没有任何投入。企业名称、各项措施的独立贡献及长期效果,原文均未充分披露。
这一案例的参考价值,在于扩产方案经过了现有生产体系的重新评估。美国制造业回流、劳动力供给等宏观前提,不能直接套用于中国企业,更不能据此推断中国制造企业都具有同等挖潜空间。
中国企业需要面对各自具体的产品结构、工艺路线和订单周期。2026年设备更新政策也强调提高项目质量,结合折旧年限、技术更新周期完善项目要求,规范资产管理、避免资源浪费。对管理层而言,技术更新与存量挖潜应放在同一套经营评价中,既防止重复建设,也避免该更新的设备长期拖延。
二、三类误判容易把生产压力转化为投资冲动
第一,把全厂平均利用率当作产能判断。平均利用率不高,可能掩盖关键工序已满负荷;平均利用率很高,也可能包含反复返工和不适销产品的生产。对多品种制造企业,吨数、台数的汇总尤其容易失真,不同型号占用关键设备的时间可能相差很大。
第二,把现场繁忙等同于有效产出。频繁换线、缺料等待、重复检验和返修,同样会占用班次与场地。如果这些损失没有拆开,增加设备后,原有问题还可能在更大的生产规模上继续出现,在制品、加急采购和资金占用随之增加。
第三,把一次订单高峰当作长期需求。短期补库存、客户集中交货与持续增长,对产能配置提出的要求不同。若用旺季峰值支撑长期固定资产投资,淡季利用率和现金回收就可能承压。反过来,对明确的工艺升级、稳定订单和客户认证窗口,也不能以“先挖潜”为由无限推迟投资。
判断扩产必要性,至少要同时看需求的持续性、关键工序的约束和新增产出的经济性。三者不能互相替代。

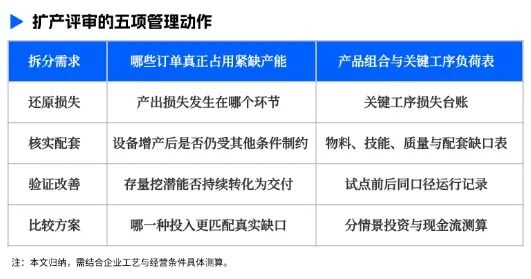

三、用五项管理动作把产能缺口核实到具体环节
围绕扩产投资评审,本文将管理动作归纳为以下五项。这是一套分析与实施建议,企业应结合生产方式和数据基础调整使用。
1.将销售预测转化为关键工序负荷
先选定影响收入和交付的主要产品族,区分已确认订单、框架需求与销售预测,再按交付窗口拆解数量。对重复采购和集中下单,要核实终端消耗节奏,避免把客户备货高峰直接外推。
随后将产品数量换算为关键工序所需工时,计入合理的换型、维护、检验和良率条件。例如两类产品都以“台”为单位统计,但其中一类占用精密加工设备的时间更长,订单结构变化就可能使瓶颈提前出现。用总台数测算扩产,容易出现总量够、型号不匹配的问题。
集团企业还应核实不同基地之间的设备兼容性、工艺认证、转运成本和客户准入。账面上有闲置设备,只有满足这些条件,才能成为可调配的产能。
2.把产能损失拆到可观察可改善的原因
围绕限制交付的工序,连续记录计划可用时间、实际运行时间、运行速度、合格产出及等待原因。设备综合效率可以辅助分析,但不能代替对产品结构、异常停机和报废返工的逐项核实。
诊断应从一笔延期订单往回追:时间消耗在何处,哪些损失重复出现,改善后能释放多少关键工序时间。如果限制交付的是热处理或检验能力,在前端继续增加加工设备,可能只会让更多半成品排队。
不同措施的收益还要避免重复计算。减少停机与提高班次利用率可能释放的是同一段时间;某一工序改善以后,约束也可能转移到下一环节。财务测算应以最终新增的合格交付量为依据,不能把各部门申报的增产比例直接相加。
3.将供应商、技能和质量条件纳入产能边界
关键物料、合格操作人员、工装模具和检验能力,都会限制设备产出的兑现。对重要零部件,应核实供应商稳定合格交付能力及扩量准备情况,必要时穿透至关键外协环节,不能只依据对方承诺的月产量。
人员方面,要把技能要求落实到班次。增加夜班是否有足够的熟练操作人员、维修支持和质量放行人员,需要分别确认。若白班由骨干处理的异常到了夜班无人解决,名义增加一个班次,并不意味着产出同比例增加。
质量也应作为产能约束单独分析。对重复返修、首件确认等待和检验积压,要追查工艺稳定性及检测方法。扩量过程中不得以压缩必要检验、突破安全要求换取短期数量,否则后续返工、索赔和停产风险会抵消增产收益。
4.用小范围试点验证可持续的增产幅度
选择一个关键产品族或一条受限产线,围绕主要约束实施改善,再决定是否推广。试点应覆盖有代表性的产品组合、换线过程和主要班次,持续时间以能够观察正常波动为准,不以某一天的最高纪录作为承诺产能。
比较前后结果时,统一产品结构、班次及质量口径,同步记录交付及时率、一次合格率、在制品占用和加班成本。若产出提高主要依赖持续加班、提前领料或增加库存,就要重新核实其可持续性和经济代价。
排产优化、预测性维护等数字工具,应优先用于已经明确的约束。数据基础薄弱时,可先把停机原因、返工记录和物料齐套情况记准确,再选择工具。试点验收应落实到运行结果,系统上线本身不构成增产成效。
5.将存量改善与新增投资放在同一口径下比较
对剩余缺口,至少比较管理改善、局部技改与新增产线等可行方案。每个方案都要说明可增加多少合格交付量、何时能够兑现、需要哪些配套投入,以及需求回落后如何调整。
经济评价应覆盖设备、厂房、工装、培训、认证、爬坡损失、维护和营运资金,避免只比较购机价格或单位设计产能投资。对需求、良率和达产时间分别做敏感性分析,识别项目收益依赖哪些关键假设。设备账面净值较低,不代表继续使用成本更低;新设备效率更高,也不代表在当前订单规模下更经济。还应结合剩余寿命、故障率、能耗和残值,判断保留、改造或退出的合理性。
安全环保不达标、工艺能力已经落后、现有场地无法满足产品要求等情况,需要及时更新或新建。对商业需求仍有不确定性的项目,则可考虑分期投入,并以订单、认证和试生产结果设置后续投资条件。存量挖潜的结果,应帮助管理层把新增资金投向更确定的缺口。
四、扩产上会前应准备三张能够相互核对的清单
第一张是需求清单。列明重点客户、产品、数量、交付时间、订单确定程度及盈利贡献,标注哪些属于短期高峰、哪些具有持续性,并说明判断依据。销售预测发生变化时,产能方案应随之复核。
第二张是存量释放清单。逐项列明受限工序、损失原因、改善措施、必要投入、责任人、验证时间及预计新增合格交付量。已验证的能力与尚待验证的潜力分开列示,跨基地调配的认证和运输条件一并说明。
第三张是新增投资清单。说明在已验证的存量改善基础上仍存在的缺口,列出拟投项目、替代方案、配套条件、现金流影响和投后评价节点。三张清单应能沿着同一产品和同一交付周期核对,不能分别使用最乐观的假设。
对国有制造企业,可将这些证据纳入既有投资论证和决策程序。项目获批后,继续跟踪投产、达产与经营收益之间的差异,将交付能力、产品质量和资金占用纳入投后评价。这样,投资管理才能从“项目是否建成”延伸到“能力是否兑现”。
五、管理层可以先用六个问题开展自检
产能缺口对应哪些具体产品、客户和交付窗口,需求是否经过验证?
限制合格交付的首要环节是什么,证据能否落实到连续运行记录?
如果这个环节改善,下一项约束会在哪里,配套条件是否准备到位?
存量挖潜测算是否扣除了重复计算、额外加班和库存增加的影响?
新设备从安装到稳定交付,还需要哪些工艺、技能和客户认证条件?
若需求不及预期,项目现金流和资产利用率能否承受,是否有分期方案?
这些问题不宜简单打分。任何一项关键依据缺失,都应明确补证责任和时间,再判断是否具备投资决策条件。
扩产关系到企业未来数年的资产结构和经营弹性。现有生产体系尚未摸清,新增投资就容易承担本可通过管理改善解决的问题;长期缺口已经明确,迟迟不投同样会错失市场机会。
更稳健的路径,是先识别真实约束,验证存量释放能力,再据此安排技术更新与增量建设。董事会和经营层需要看到的,应是一条从订单、工序、资源到合格交付的完整证据链,以及与之匹配的投资回报。
